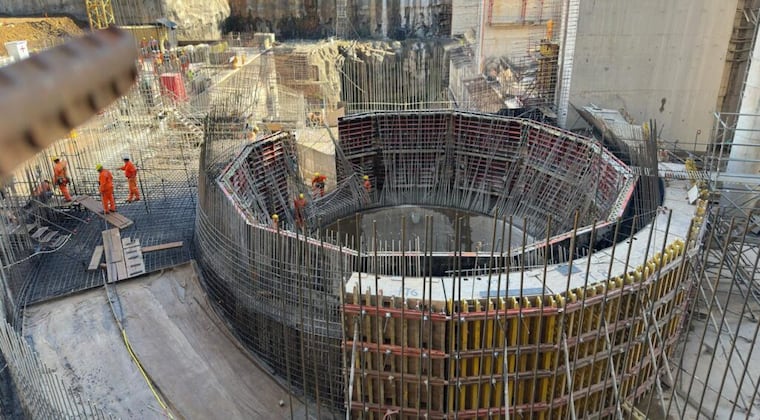

La pieza corresponde al revestimiento metálico del tubo de aspiración y fue fabricada por la empresa paraguaya CIE SA, como parte del suministro previsto en el contrato con la firma alemana Voith Hydro Ltda.
El descenso y posicionamiento de la estructura demandó aproximadamente tres horas y media. Para la maniobra se utilizó una grúa con capacidad para levantar 200 toneladas, que trasladó el componente desde el área de prearmado hasta el pozo de la turbina.
El gerente del proyecto Aña Cuá, Carlos Yorg, explicó que esta es la primera de las tres piezas de este tipo que se instalarán durante la ejecución de la obra. También destacó que el avance permitirá acercarse a la futura puesta en funcionamiento de la central.
El cronograma contempla un nuevo paso para mediados de diciembre de 2026, cuando se prevé instalar el primer pre-distribuidor de la turbina N° 1, una estructura mecánica de aproximadamente 240 toneladas.
Este componente tendrá la función de dirigir el flujo de agua desde la cámara espiral hacia el distribuidor y las turbinas, una vez que la central entre en operación comercial.
Por su parte, el representante del consorcio constructor, Pedro Patiño, detalló que la maniobra incluyó el izado de la pieza, un giro de 180 grados y su posterior descenso hasta la posición definitiva.
Una vez completada esa etapa, se realizan ajustes topográficos y de localización para garantizar la correcta ubicación de la estructura antes de proceder a su hormigonado definitivo.
La instalación de estos componentes forma parte del avance electromecánico de Aña Cuá, proyecto que incorporará tres unidades generadoras para aprovechar el caudal del brazo Aña Cuá del río Paraná.
